Nos chantiers, un rapport chaque semaine. Les mauvaises aussi.
Ce que nous rapportons au maître d'ouvrage, nous le publions ici en version courte. Avec le contretemps, la mesure prise et la conséquence sur le planning et le budget.
Projet Betonwerken Lombaert - Montage de la structure acier du Lidl de Laeken
Montage de la structure acier de la toiture dans le cadre de la rénovation du Lidl de Laeken, pour le compte de Betonwerken Lombaert.
- Début
- octobre 2026
- Réception prévue
- Avancement
- 84%
- Semaine 7 21/10/2026Contretemps

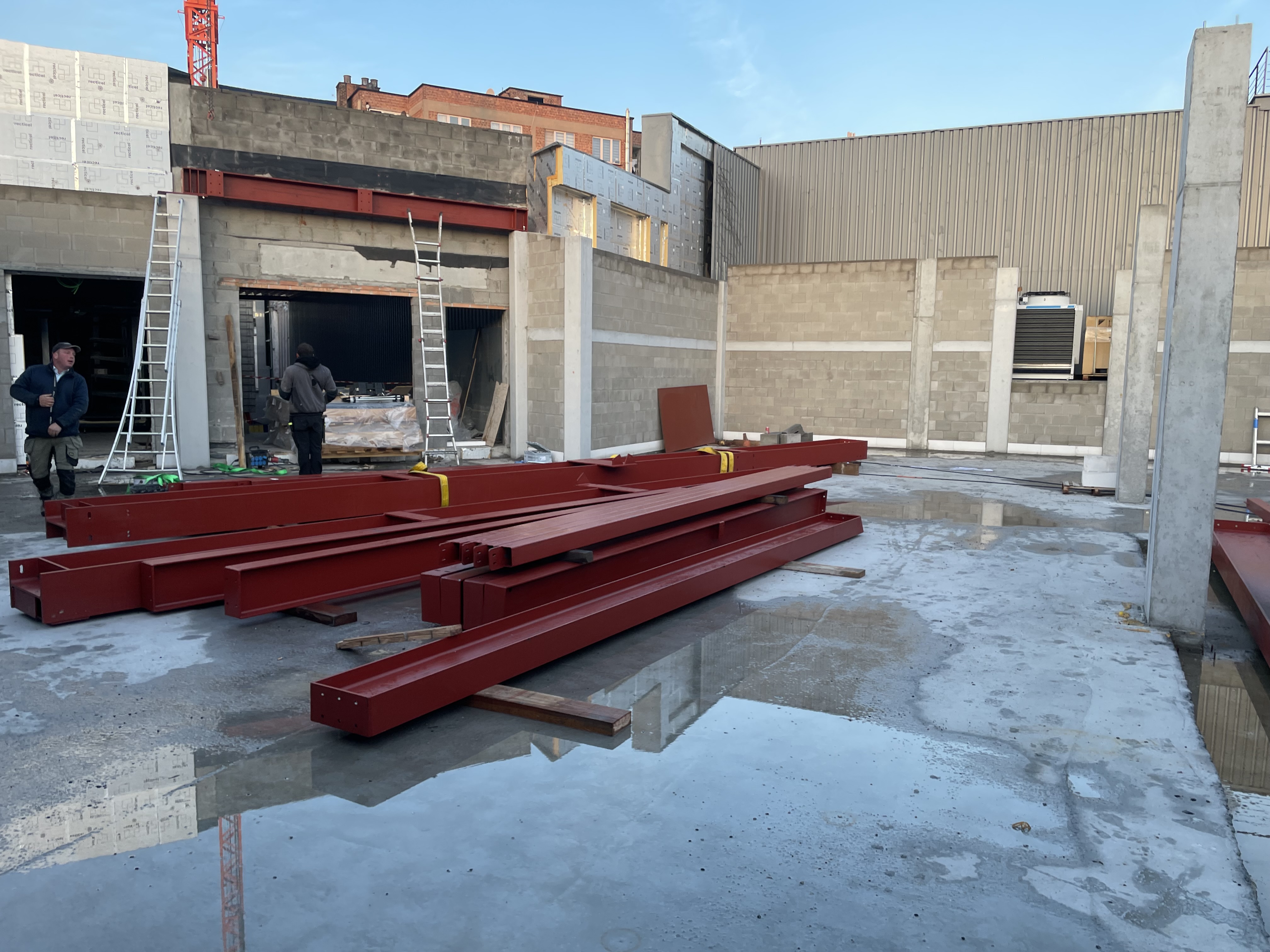

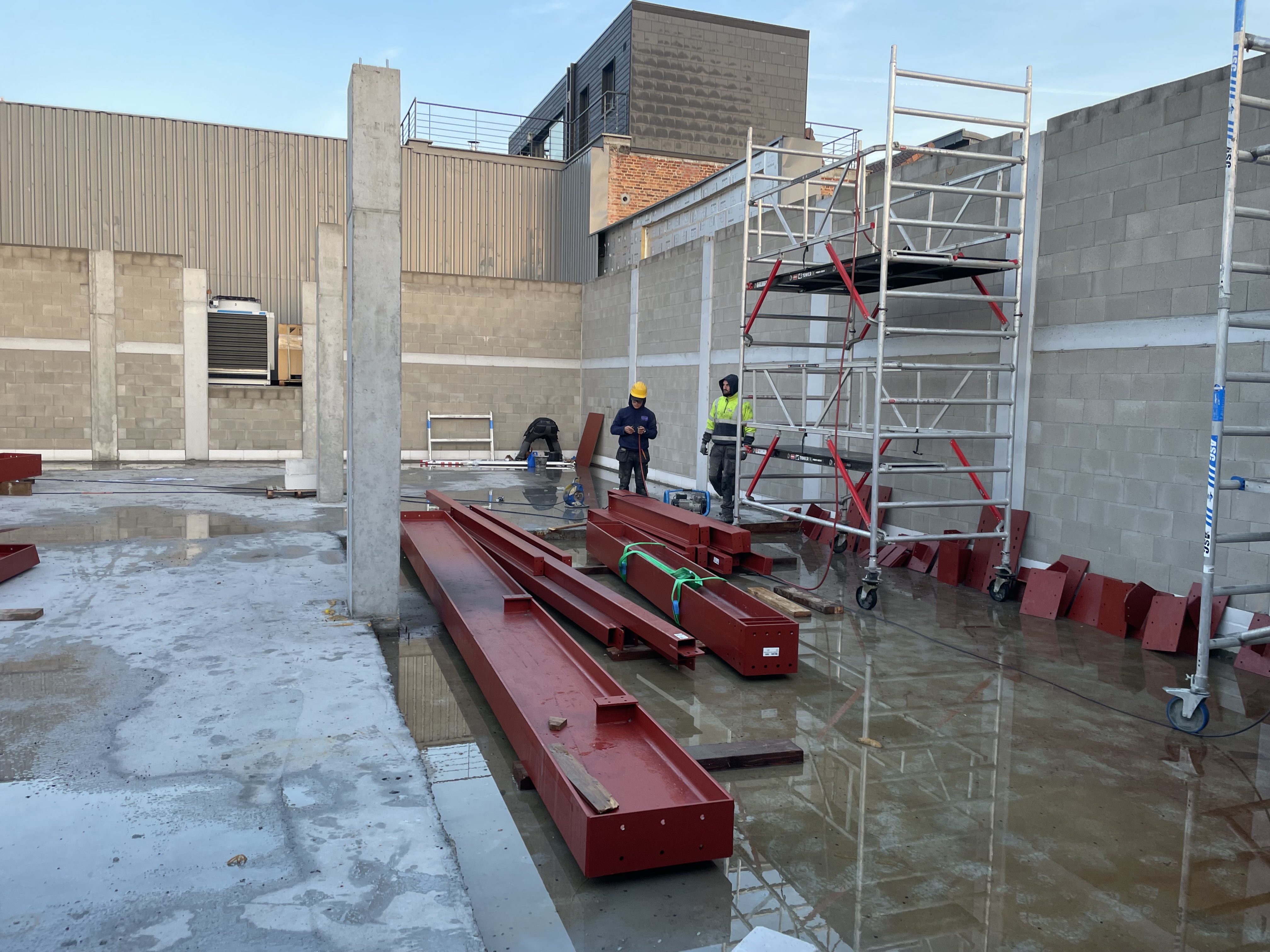

Perçages pour les ancrages presque terminés, montage de la structure acier en cours
Hier, presque tous les perçages pour les ancrages ont été réalisés. Aujourd’hui, le montage de la structure acier bat son plein. La grue du maître d’ouvrage s’est révélée trop peu puissante pour poser certaines poutres lourdes, alors qu’il avait été indiqué au préalable que cela ne poserait pas de problème. Nous avons proposé de louer une mini-grue de montage sur chenilles et conseillé au maître d’ouvrage de demander à l’ingénieur de valider la charge de 4 tonnes sur la dalle de l’étage.
- Le fait
- La capacité de levage de la grue du maître d’ouvrage s’est révélée insuffisante pour certaines poutres lourdes, malgré la confirmation préalable que cela ne poserait pas de problème.
- La mesure
- Nous avons proposé au maître d’ouvrage de louer une mini-grue de montage sur chenilles offrant une capacité de levage suffisante. Nous lui avons également conseillé de demander à l’ingénieur de valider la charge de 4 tonnes sur la dalle de l’étage.
- La conséquence
- Encore à déterminer.



- Semaine 409/10/2026Contretemps

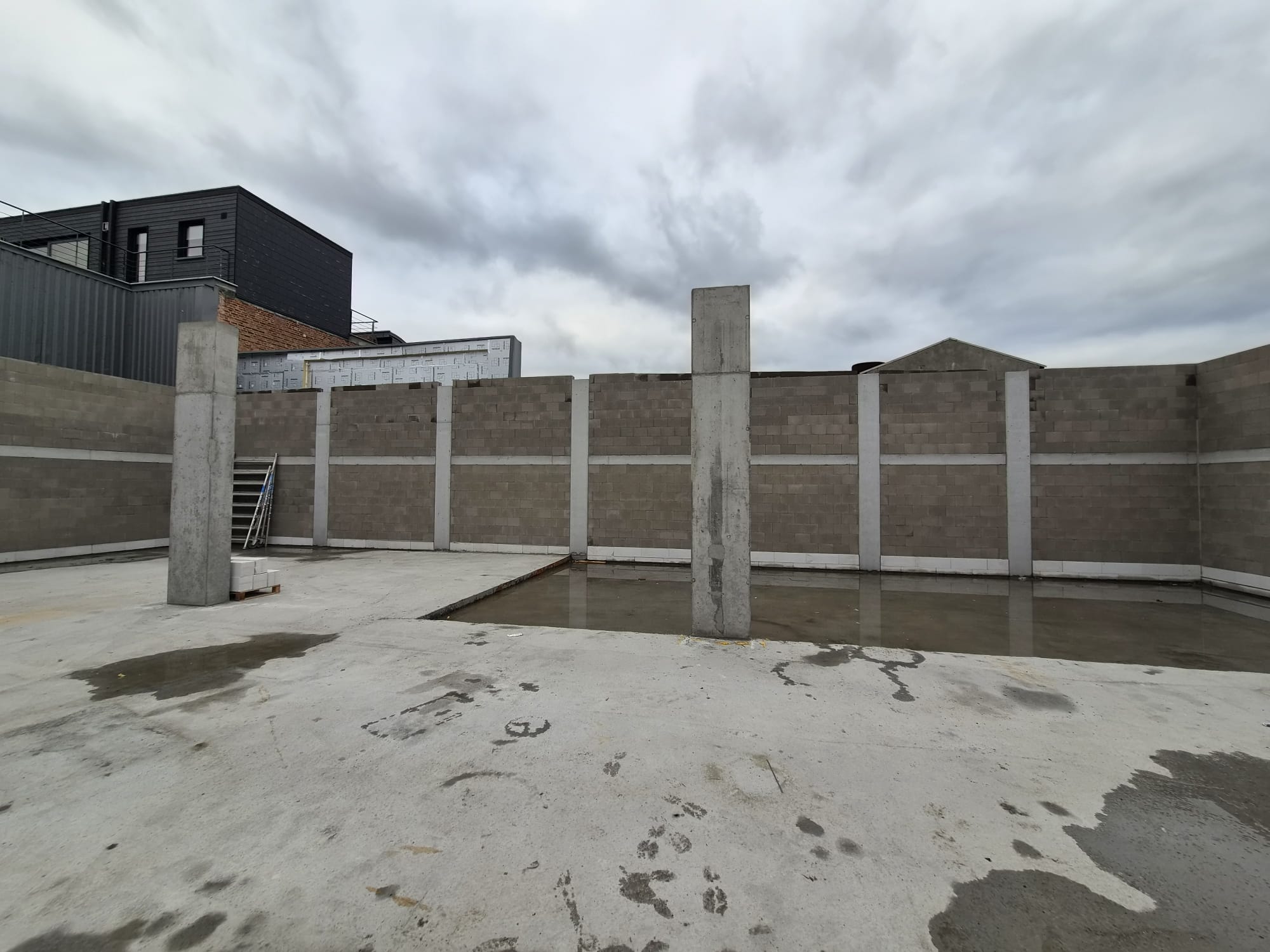

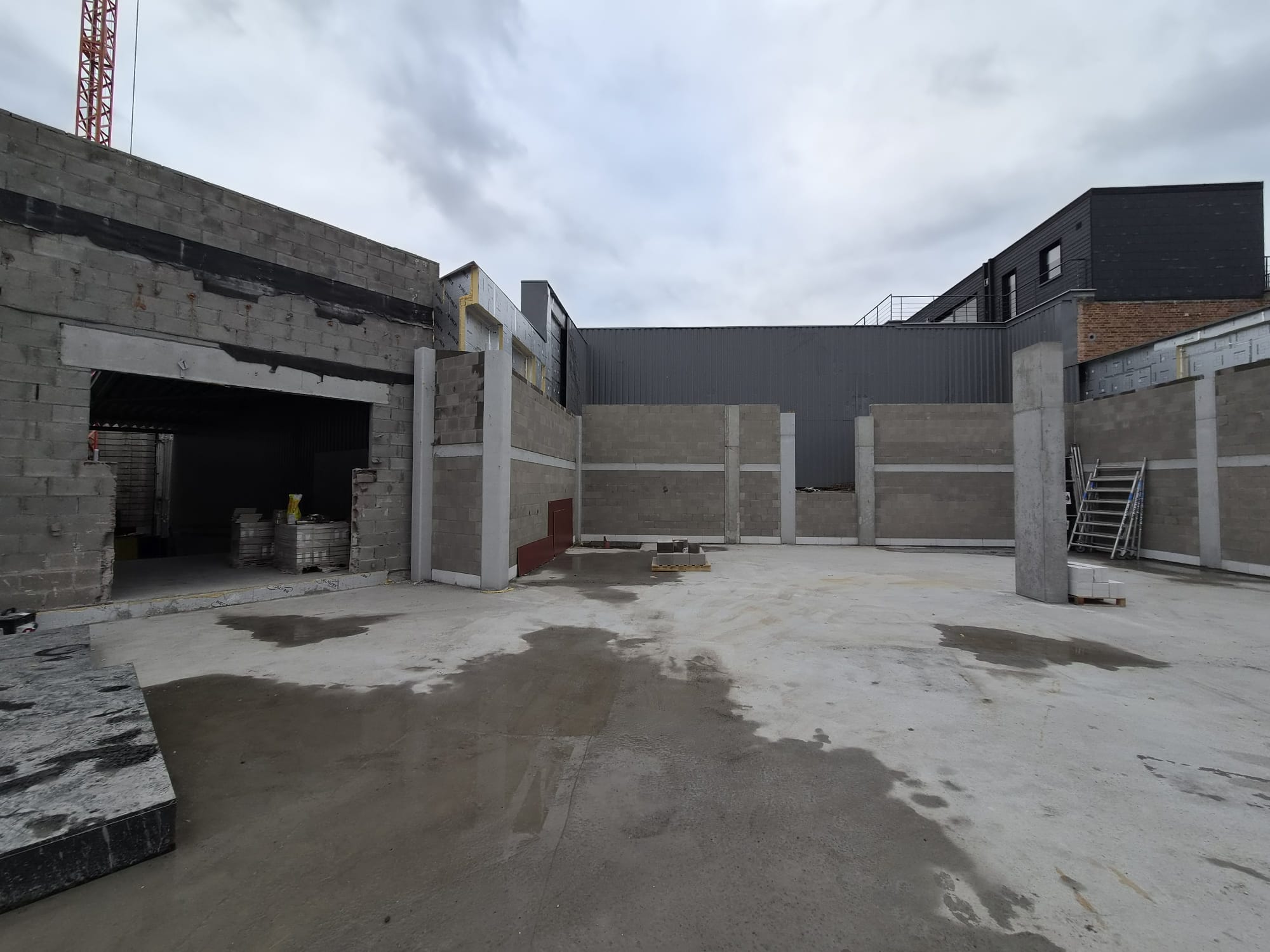

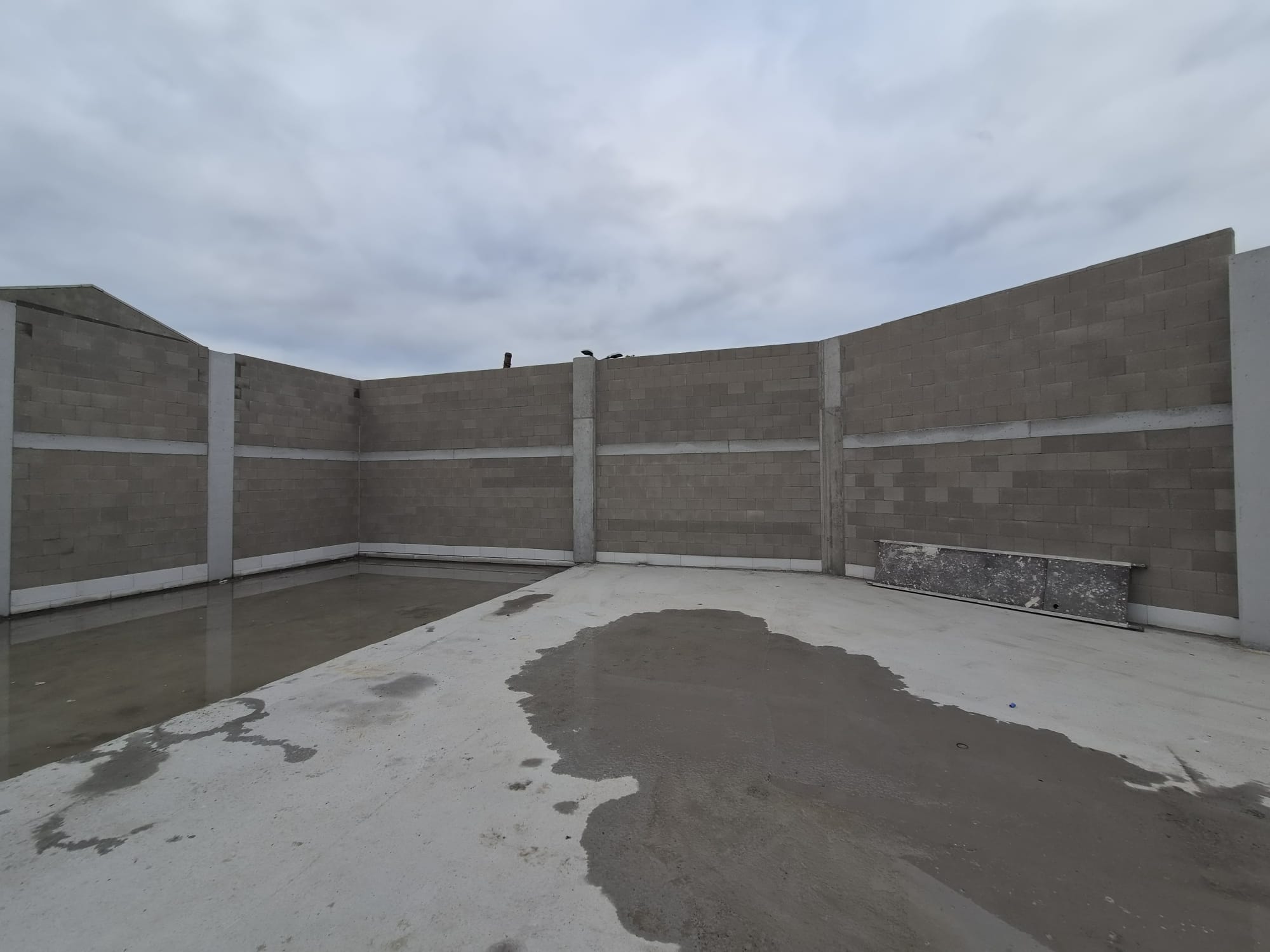

Forage préalable des trous d’ancrage proposé pour le 17/10
Le 9/10, nous avons proposé au maître d’ouvrage de forer les trous d’ancrage à l’avance, le samedi 17/10, à condition qu’il fasse implanter les points d’ancrage. Le maître d’ouvrage doit mettre un grutier à disposition, mais celui-ci est très peu disponible. Ce forage préalable lui permettrait de gagner une journée.
- Le fait
- Le grutier que le maître d’ouvrage doit mettre à disposition est peu disponible.
- La mesure
- Nous avons proposé de forer les trous d’ancrage à l’avance, le samedi 17/10, à condition que le maître d’ouvrage fasse implanter les points d’ancrage.
- La conséquence
- Si les points d’ancrage sont implantés à temps et que le forage préalable peut avoir lieu, le maître d’ouvrage pourra gagner une journée.



- Semaine 305/10/2026
Devis approuvé, livraison de l’acier prévue le 19/10
Nous avons envoyé le devis au client le 2/10. Il l’a approuvé le 5/10. La livraison de l’acier était déjà prévue pour le 19/10.
- Semaine 219/10/2026Contretemps
Plans vérifiés et discussion avec le fabricant sur les anneaux de levage
Le 29/9, nous avons reçu les plans et constaté que de nombreux anneaux de levage prévus ne nous semblaient pas nécessaires. Bien qu'aucun devis n'ait encore été approuvé, nous avons pris contact avec le fabricant pour en discuter. Cette démarche a permis au maître d'ouvrage d'économiser environ 50 000 €.
- Le fait
- Les plans reçus prévoyaient de nombreux anneaux de levage qui ne nous semblaient pas nécessaires.
- La mesure
- Avant même qu'un devis ne soit approuvé, nous avons pris contact avec le fabricant pour discuter de ces anneaux de levage que nous estimions inutiles.
- La conséquence
- Cette démarche a permis au maître d'ouvrage d'économiser environ 50 000 €.
- Semaine 228/09/2026
Vérification de la situation et demande des plans
Le lundi 28 septembre, nous nous sommes rendus directement sur place pour vérifier la situation. Nous avons également demandé sans attendre l’ensemble des plans.
- Semaine 125/09/2026
Demande de montage d’une structure acier de toiture à Laeken
Le 25 septembre, Betonwerken Lombaert nous a demandé d’étudier le montage d’une structure acier de toiture pour son client ICS, qui rénove un Lidl à Laeken. Le démarrage du montage était demandé pour le 19 octobre, soit trois semaines plus tard selon la demande.
