Onze werven, elke week een verslag. Ook de slechte weken.
Wat wij aan de bouwheer rapporteren, publiceren wij hier in verkorte vorm. Met de tegenslag, de maatregel en het gevolg voor planning en budget.
Case Betonwerken Lombaert - Montage staalstructuur Lidl Laken
Montage van de stalen dakstructuur bij de renovatie van de Lidl in Laken, in opdracht van Betonwerken Lombaert.
- Start
- oktober 2026
- Geplande oplevering
- Voortgang
- 84%

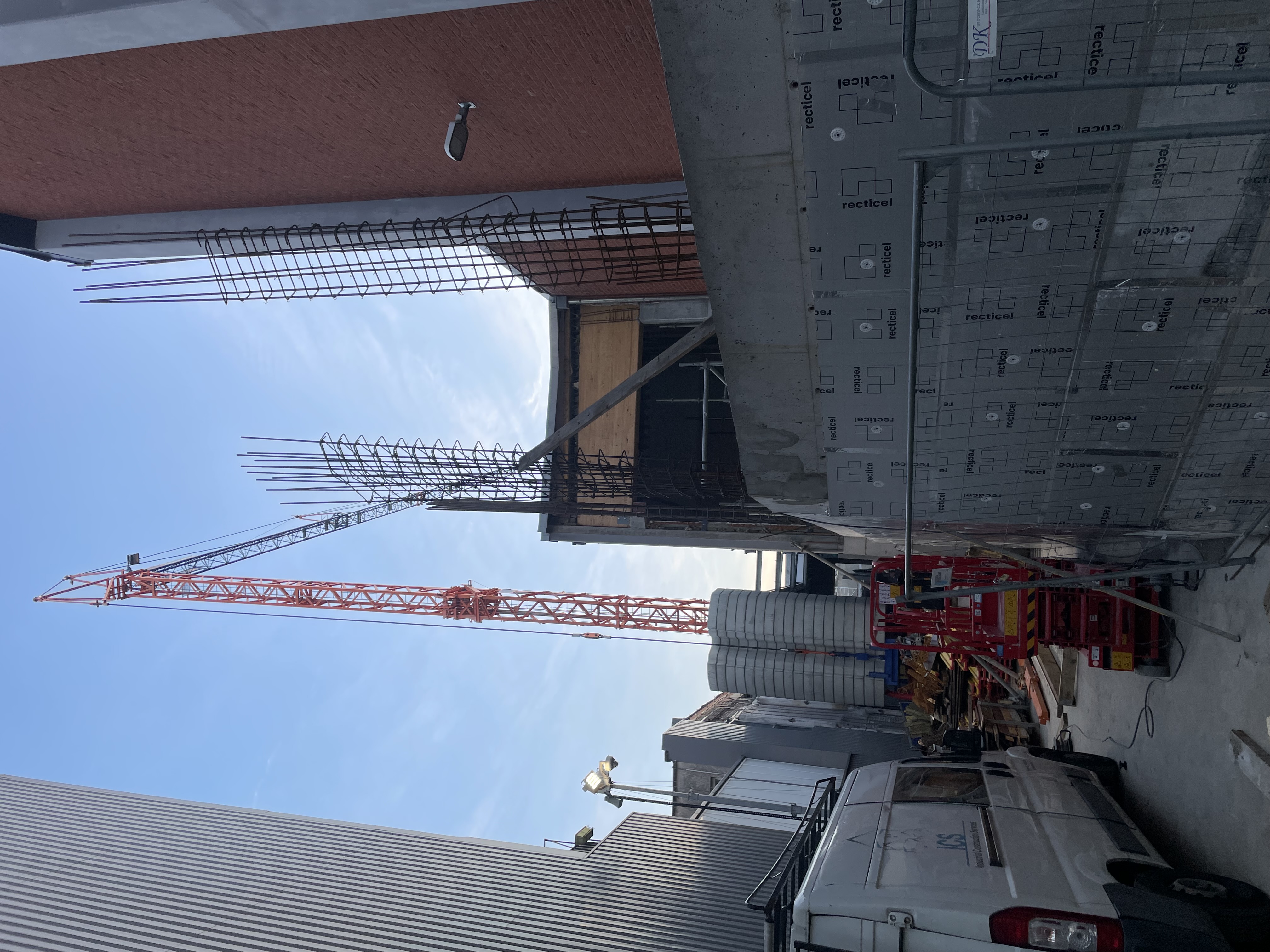

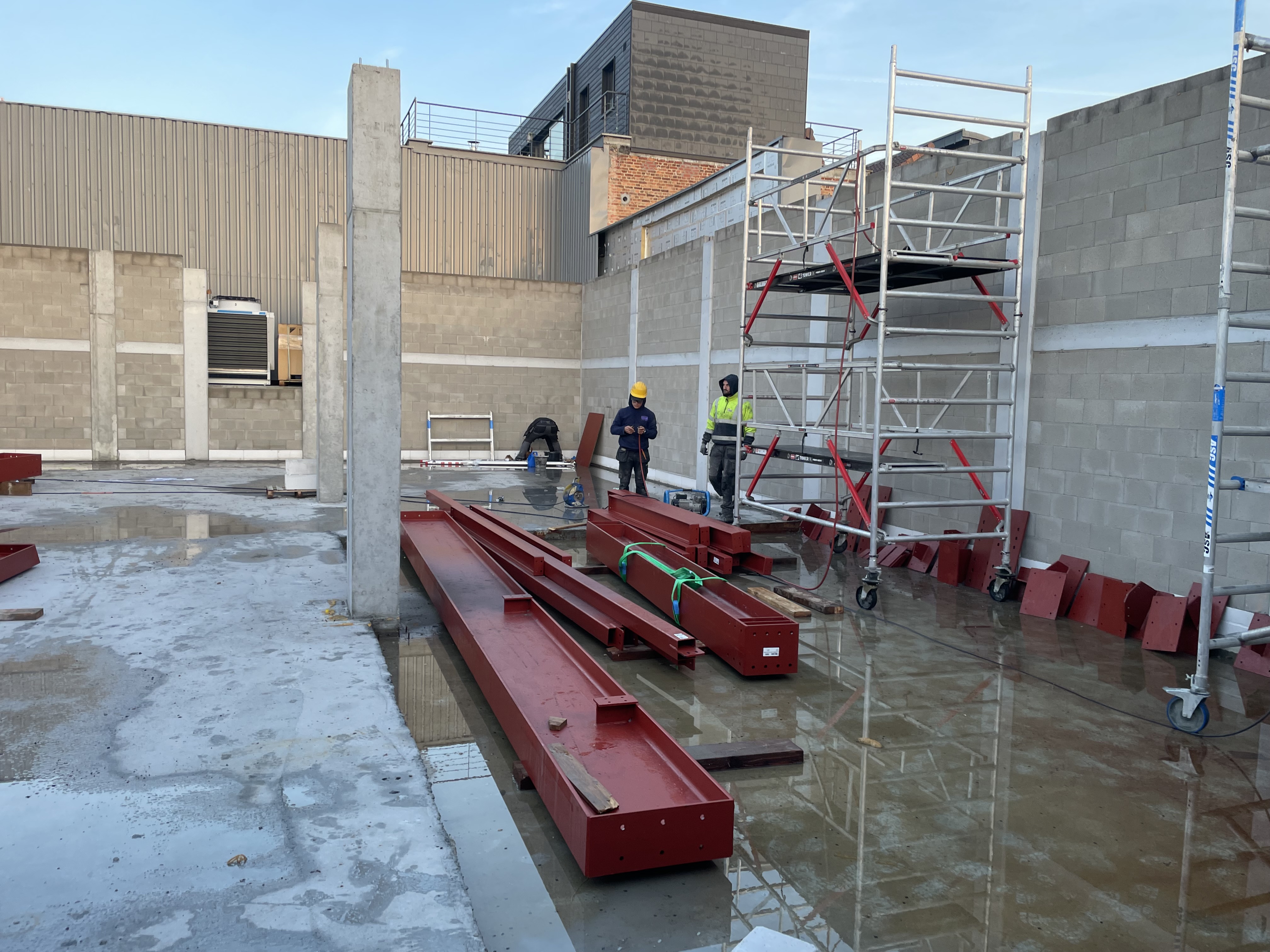

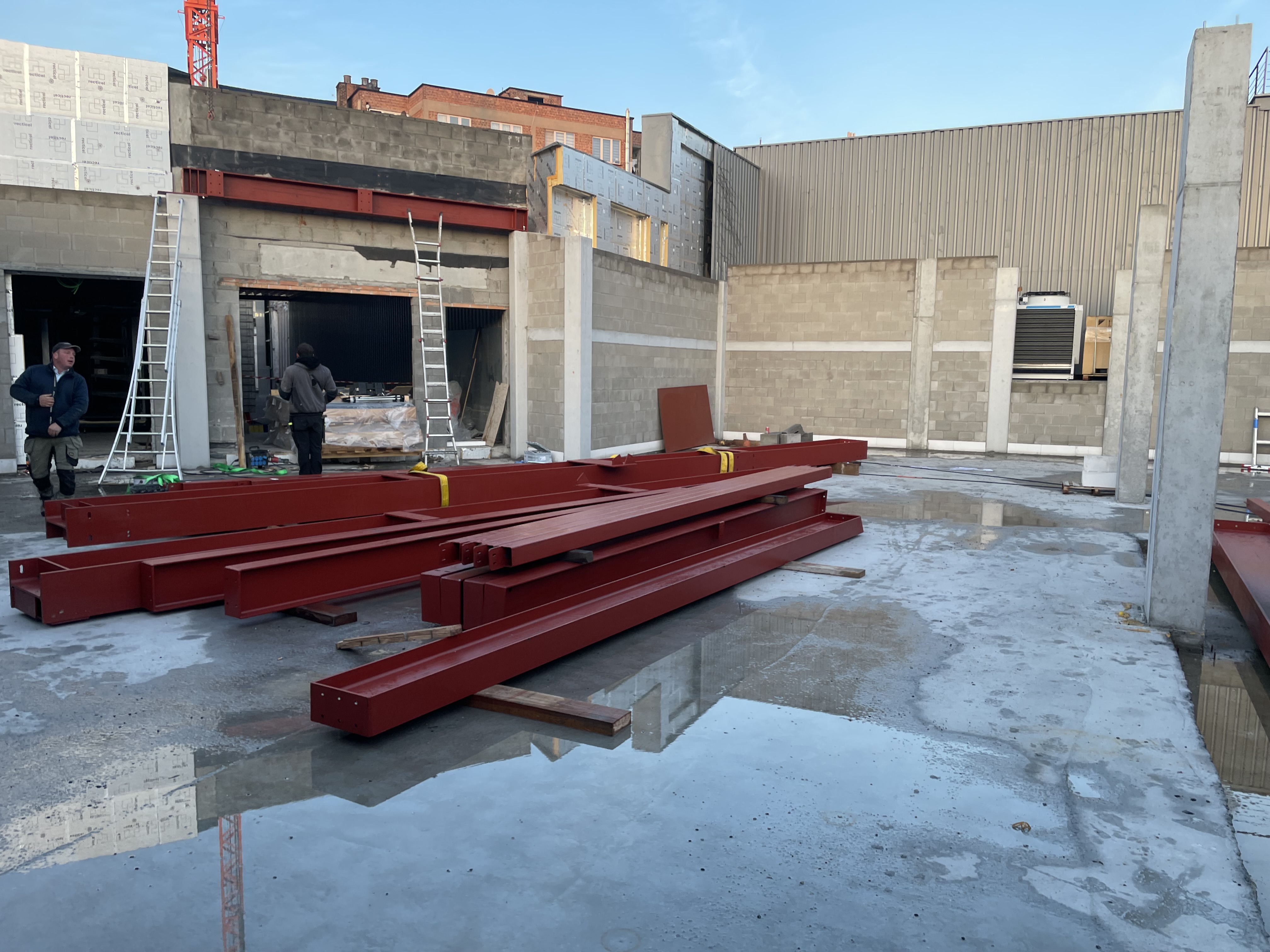

- Week 7 21/10/2026Tegenslag
Ankers bijna volledig geboord, staalmontage aan de gang
Gisteren zijn bijna alle ankers geboord en vandaag is de staalmontage volop bezig. De kraan van de klant bleek te licht om enkele zware liggers te plaatsen, hoewel vooraf was aangegeven dat dit geen probleem zou zijn. We hebben voorgesteld een mini-montagekraan op rupsen te huren en de klant geadviseerd om de ingenieur goedkeuring te vragen voor de belasting van 4 ton op de verdiepvloer.
- Wat
- De kraan van de klant bleek onvoldoende hijscapaciteit te hebben voor enkele zware liggers, ondanks de eerdere bevestiging dat dit geen probleem zou zijn.
- Maatregel
- We hebben de klant voorgesteld een mini-montagekraan op rupsen met voldoende hijscapaciteit te huren. Daarnaast hebben we geadviseerd om de ingenieur goedkeuring te vragen voor de belasting van 4 ton op de verdiepvloer.
- Gevolg
- Nog te bepalen.

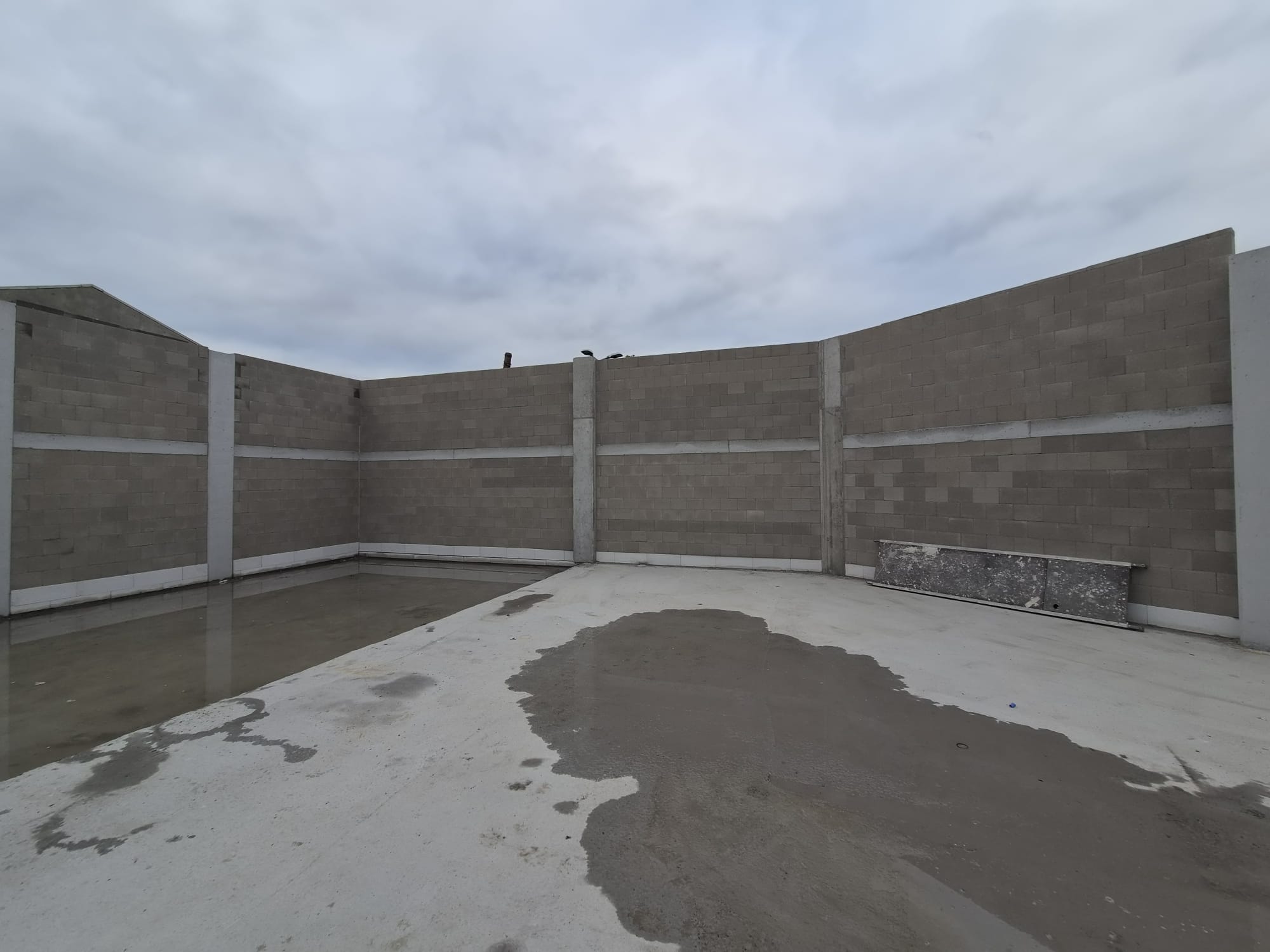

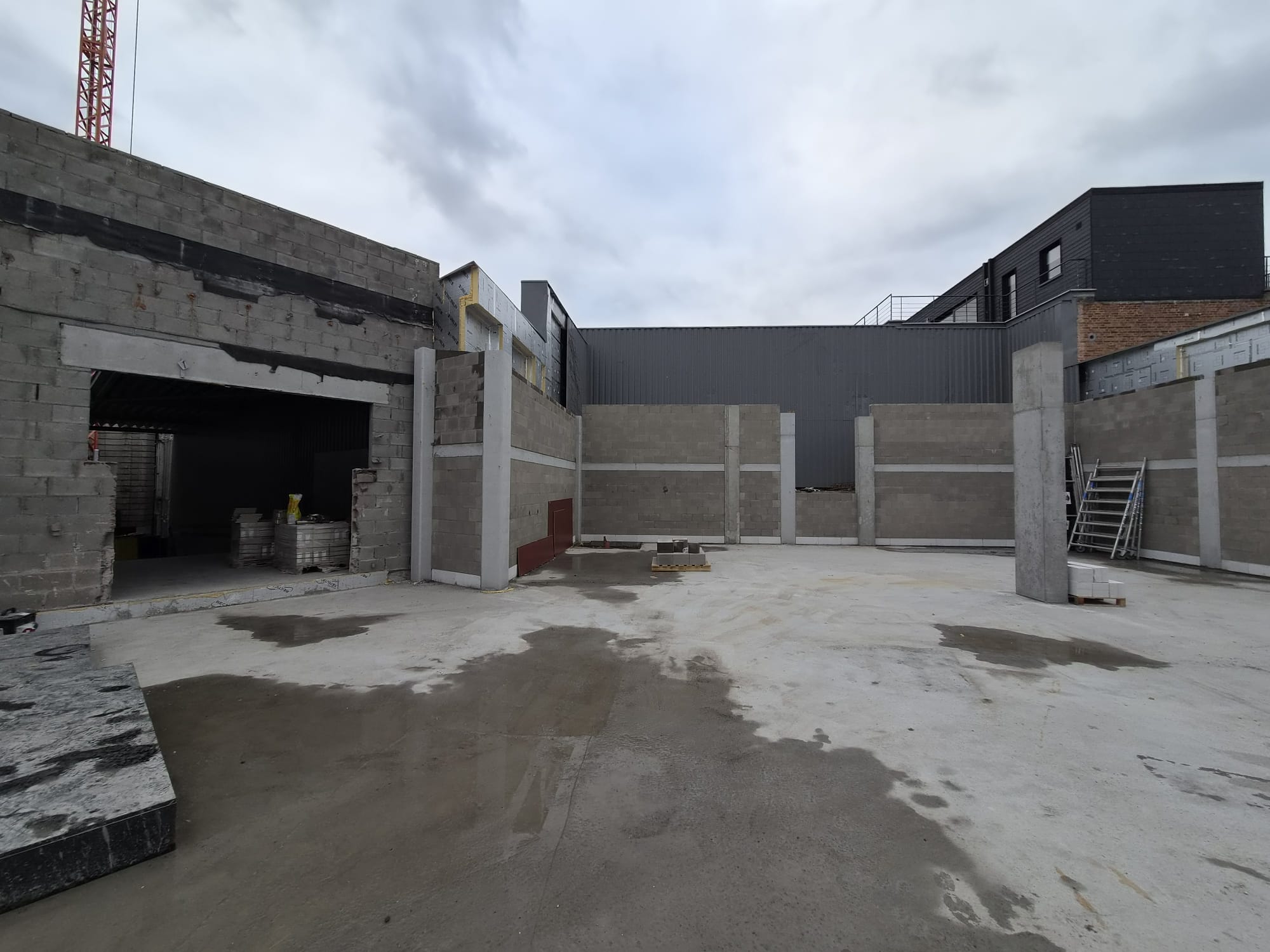

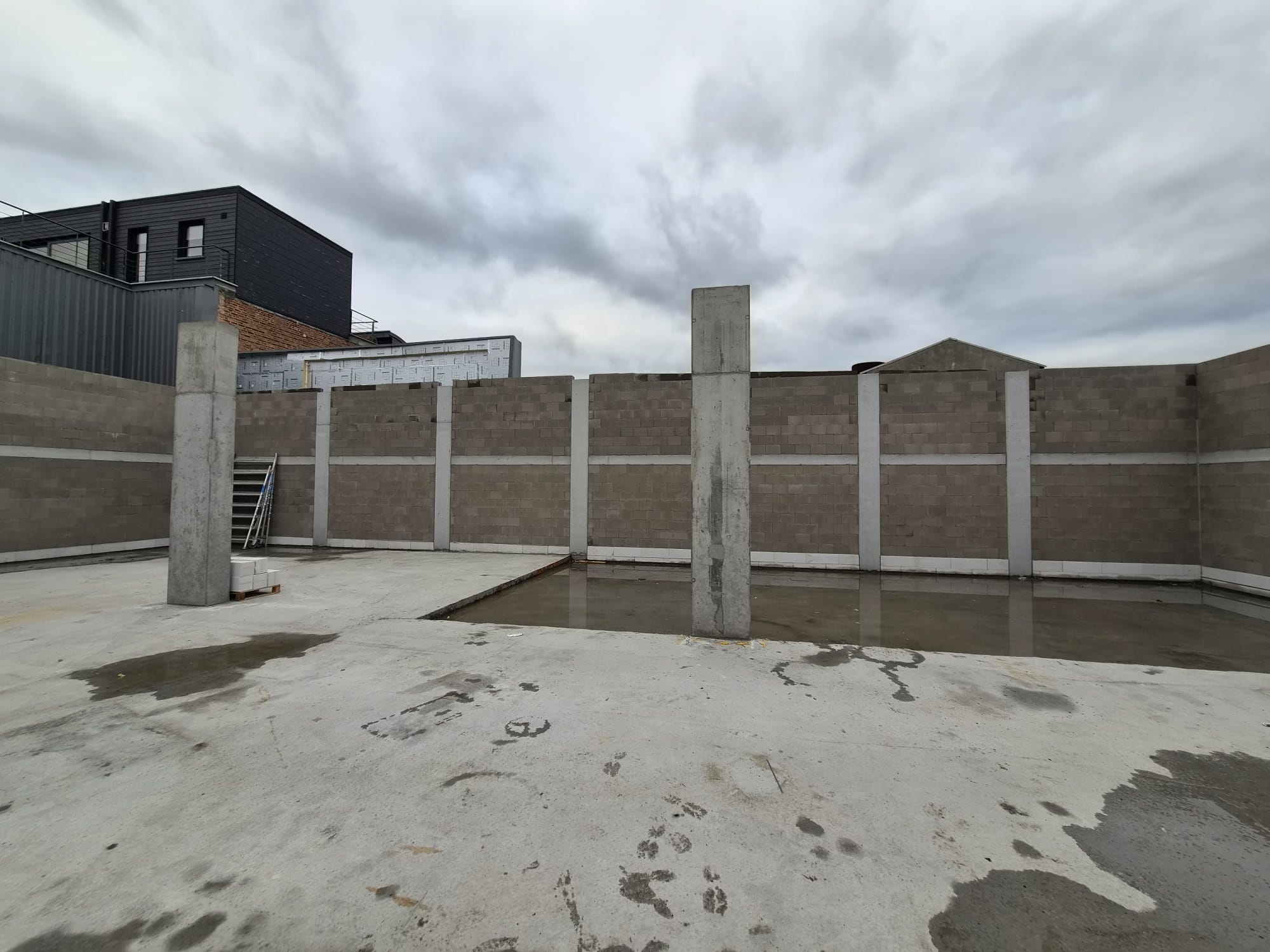

- Week 49/10/2026Tegenslag
Vooraf boren van ankergaten voorgesteld voor 17/10
Op 9/10 hebben we de klant voorgesteld om de ankergaten vooraf te boren op zaterdag 17/10, op voorwaarde dat de klant de ankerpunten laat uitzetten. De klant moet de kraanman voorzien, maar zijn beschikbaarheid is zeer beperkt. Door de ankergaten vooraf te boren, kan de klant een dag winnen.
- Wat
- De kraanman die de klant moet voorzien, is slechts beperkt beschikbaar.
- Maatregel
- We hebben voorgesteld om de ankergaten vooraf op zaterdag 17/10 te boren, op voorwaarde dat de klant de ankerpunten laat uitzetten.
- Gevolg
- Als de ankerpunten tijdig uitgezet zijn en het boren vooraf kan doorgaan, kan de klant een dag winnen.



- Week 35/10/2026
Offerte goedgekeurd, staallevering gepland op 19/10
Op 2/10 hebben we de offerte naar de klant gestuurd. De klant keurde die op 5/10 goed. De levering van het staal stond al gepland voor 19/10.
- Week 219/10/2026Tegenslag
Plannen nagekeken en hijsogen besproken met producent
Op 29/9 ontvingen we de plannen en stelden we vast dat er tal van hijsogen voorzien waren die volgens ons niet nodig waren. Hoewel er nog geen goedgekeurde offerte was, namen we contact op met de producent om dit te bespreken. Dit leverde de klant een besparing van ongeveer € 50.000 op.
- Wat
- In de ontvangen plannen waren tal van hijsogen voorzien die volgens ons niet nodig waren.
- Maatregel
- We namen, nog vóór er een goedgekeurde offerte was, contact op met de producent en bespraken dat deze hijsogen niet nodig waren.
- Gevolg
- Dit leverde de klant een besparing van ongeveer € 50.000 op.
- week 228/9/2026
Situatie nagegaan en plannen opgevraagd
Op maandag 28 september zijn we meteen ter plaatse gegaan om de situatie na te gaan. We hebben ook onmiddellijk alle plannen opgevraagd.
- week 125/9/2026
Aanvraag voor montage van stalen dakstructuur in Laken
Op 25 september vroeg Betonwerken Lombaert ons om de montage van een stalen dakstructuur te bekijken voor hun klant ICS, die een Lidl in Laken renoveert. De gevraagde startdatum voor de montage was 19 oktober, volgens de aanvraag drie weken later.
